Co dostajesz w ofercie
- Inwentaryzację dachu: klasa odporności pożarowej pokrycia, nośność pod ciężar paneli z uwzględnieniem śniegu.
- Audyt energetyczny i wnioski do OSD, gdy starasz się o dofinansowanie.
- Projekt wykonawczy elektryczno-konstrukcyjny, uzgodniony z konstruktorem, według PN-EN 62446-1:2016.
- Układ licznikowy i monitoring produkcji zgodny z wymaganiami KAS. Powyżej 6 kWp trzeba raportować produkcję, choć do 1 MW akcyzy się nie płaci.
- Zgłoszenie instalacji do straży pożarnej i, jeśli trzeba, do instytucji finansującej.
- Monitoring on-line w cenie.
- Serwis 2 razy w roku przez pierwsze 6 do 12 miesięcy, razem z myciem paneli. Przedłużenie do uzgodnienia.
Gwarancje
| Zakres | Okres |
|---|---|
| Panele PV | 25 do 30 lat |
| Falowniki z optymalizatorami | 12 lat |
| Roboty elektromontażowe | 5 lat |
Okresy do uzgodnienia w umowie.
Czego wymagać od wykonawcy przy odbiorze
Dokumentacja powykonawcza decyduje o tym, czy ubezpieczyciel wypłaci odszkodowanie po uszkodzeniu modułów. Ma zawierać opis techniczny, schematy ideowe i montażowe, zdjęcia, obliczenia powykonawcze i wyniki pomiarów. Minimalny zakres testów po montażu według PN-EN 62446-1:2016, dla każdego obiektu osobno:
- Kontrola strony DC i strony AC.
- Kontrola ochrony przeciwprzepięciowej i przeciwporażeniowej.
- Kontrola oznakowania i identyfikacji.
- Ciągłość uziemienia ochronnego i połączeń wyrównawczych, stan szyn GSU i MSU, wartość rezystancji uziemienia.
- Test polaryzacji, napięcie obwodu otwartego, prąd.
- Rezystancja izolacji.
- Testy funkcjonalne, w tym zabezpieczeń pożarowych.
- Ochrona odgromowa według PN-EN 62305:2012-15.
- Badanie kamerą termowizyjną przy słońcu, 6 zdjęć na A4 dla każdego stringu, komplet na płycie.
- Instrukcja eksploatacji z warunkami mycia paneli zależnie od powłoki.
Protokół podpisują co najmniej 2 osoby z uprawnieniami budowlanymi i SEP. Instalacja PV podlega Prawu budowlanemu i Warunkom technicznym z dnia realizacji.

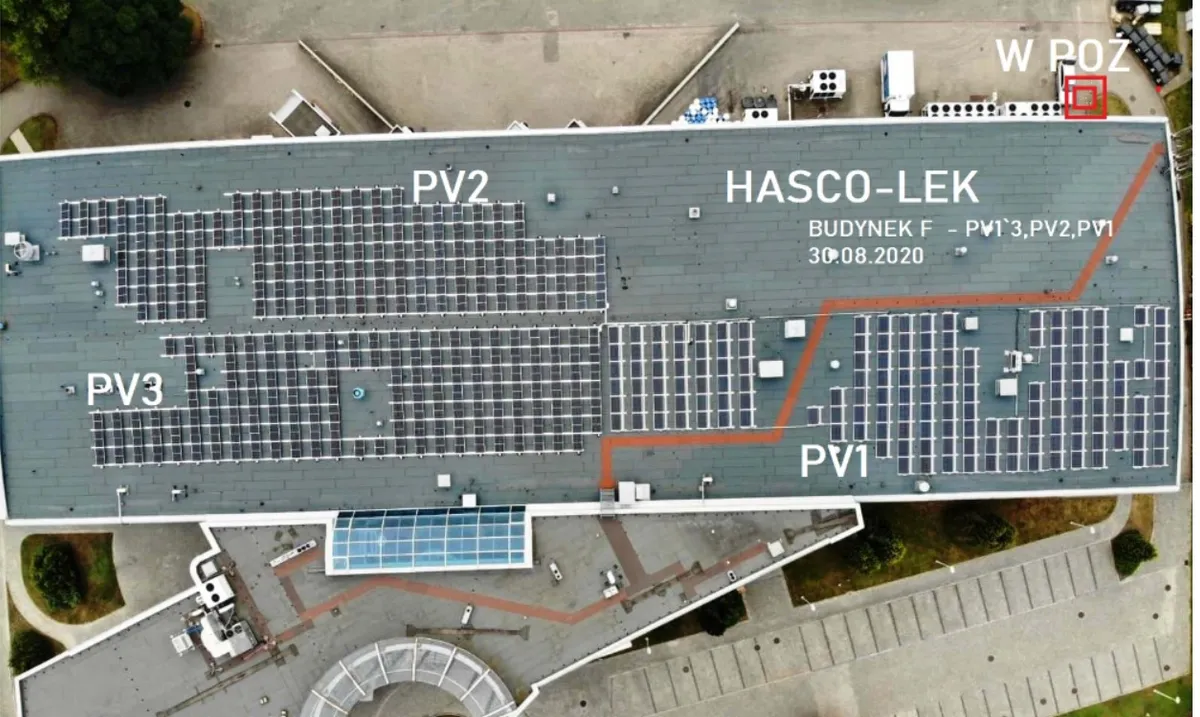

Na dokumentacji nie warto oszczędzać. Jedna nasza realizacja w Łomiankach (10,6 kWp, 2019) i jedna w Krakowie-Bieżanowie (4 kWp, 2020) miały komplet: PV, LPS, połączenia wyrównawcze, GSU i monitoring. Obie przeszły odbiór OSD za pierwszym razem.
